大石峡:七年,超级大坝矗立于峡谷

字体:

  从太空俯瞰

  天山山脉与戈壁的苍茫间

  库玛拉克河如一条碧带蜿蜒

  在新疆阿克苏地区温宿县

  与乌什县交界处

  一座雄伟的人工大坝横贯大石峡峡谷

  这便是世界最高的混凝土面板砂砾石坝

  新疆大石峡水利枢纽工程

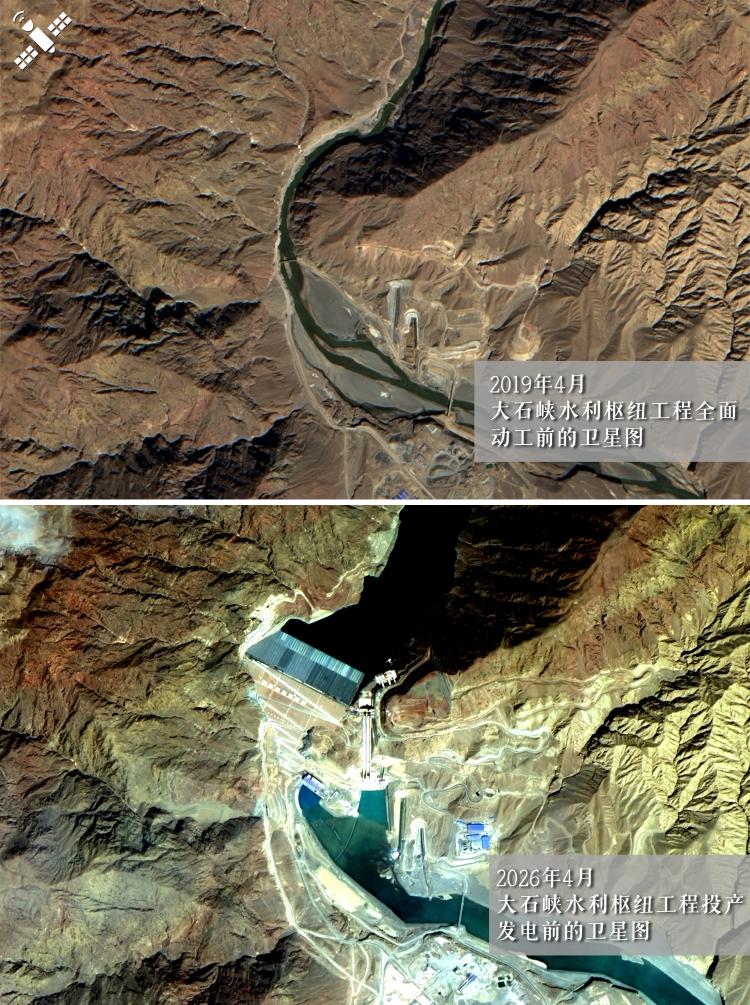

  解读:对比2019年4月大石峡峡谷原始河道,2026年4月一座雄伟的人工大坝横贯大石峡峡谷。

  2024年12月28日

  工程主体大坝填筑封顶

  较原计划提前了8个月

  标志着这一国家重大水利工程建设

  取得阶段性胜利

  工程自2021年9月开始填筑施工

  填筑方量达1890万立方米

  可填满7000多个标准游泳池

  最大坝高247米

  创造了混凝土面板砂砾石坝

  建设的世界最高纪录

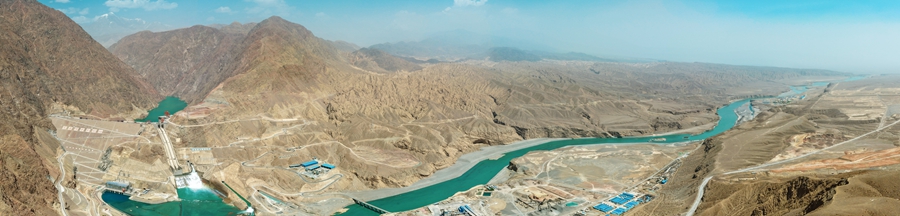

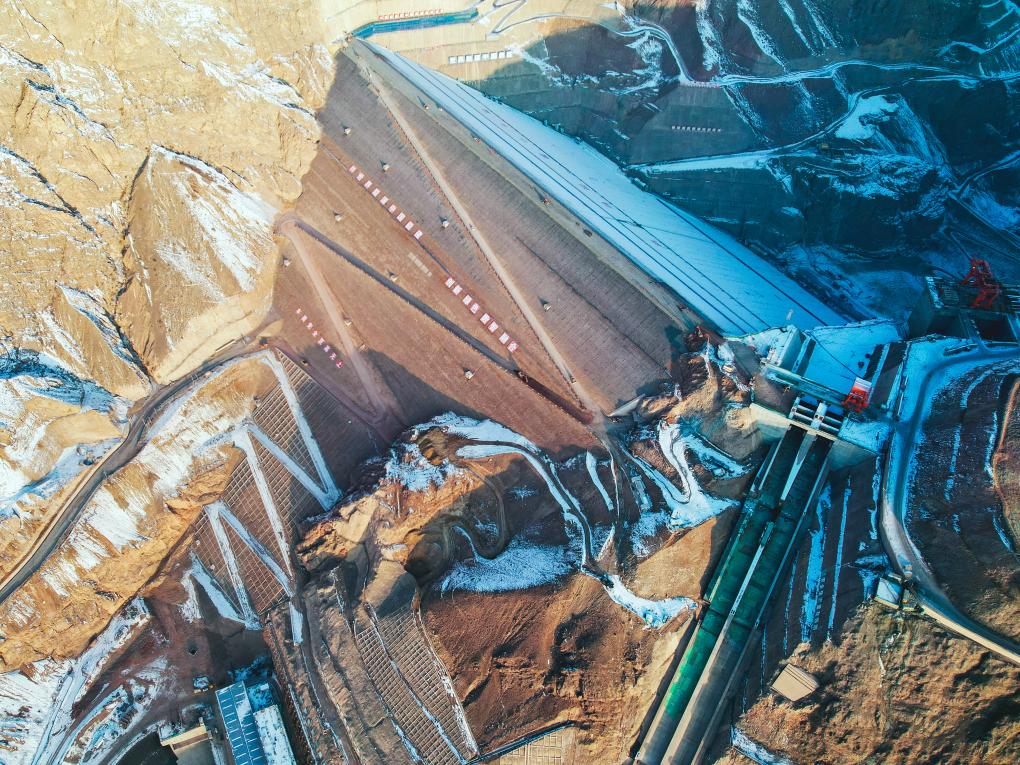

  这是5月20日拍摄的新疆大石峡水利枢纽工程大坝项目现场(无人机照片)。新华社发(中国能建葛洲坝大石峡项目公司供图)

  大石峡水利枢纽工程

  是国务院批准实施的172项

  节水供水重大水利工程之一

  工程总投资89.97亿元

  设计总库容11.7亿立方米

  相当于6个天山天池的蓄水量

  建成后总装机容量75万千瓦

  年均可发电超过18亿千瓦时

  这是5月20日拍摄的新疆大石峡水利枢纽工程大坝项目现场(无人机照片)。新华社发(中国能建葛洲坝大石峡项目公司供图)

  工程建设时面临严峻挑战

  施工现场春秋季节平均风力10级左右

  冬季气温低至零下20多摄氏度

  夏季高温可达40摄氏度左右

  面临高坝、高边坡、高地震烈度

  高泄洪流速、高挖填强度的“五高”建设挑战

  建造难度堪比坝工界同类型工程领域“禁区”

  这是2024年12月27日拍摄的新疆大石峡水利枢纽工程大坝项目现场(无人机照片)。新华社发

  为攻克难题

  建设者运用智能化系统

  通过坝料表观级配快速检测

  GPS定位和无人碾压机群协同作业

  实现了摊铺厚度、平整度的精准监测

  以及摊铺路径的智能导引

  2020年10月18日,参与新疆大石峡水利枢纽工程施工的挖掘机、运输车辆在工地上作业。新华社记者 胡虎虎 摄

  工程在坝体和两岸岸坡上

  装有上千台套安全监测仪器

  它们如同敏锐的“神经末梢”

  将监测数据实时回传至智慧管理平台

  让工程从传统基建向数字建造升级

  为后续同类工程提供了技术范本

  这是2022年7月27日拍摄的新疆大石峡水利枢纽工程发电厂房建设现场。新华社记者 房俊伟 摄

  工程的时间线清晰有力

  2019年11月23日全面开工并完成截流

  2024年12月28日工程主体大坝填筑到顶

  2025年10月10日工程正式下闸蓄水

  计划2026年7月首批机组投产发电

  2026年10月工程全面完工

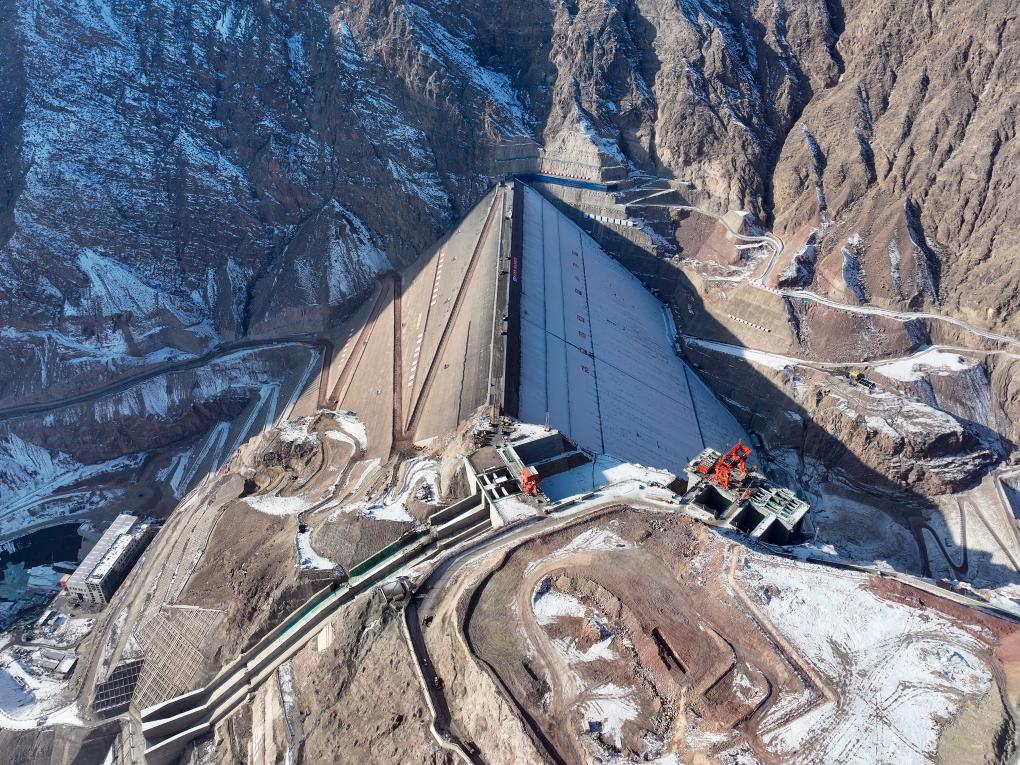

  这是2024年12月26日拍摄的新疆大石峡水利枢纽工程大坝项目现场(无人机照片)。新华社发

  这是一项关乎国计民生的骨干工程

  项目建成后

  每年可向塔里木河生态输水34.2亿立方米

  灌溉下游680余万亩高标准农田

  有效缓解影响南疆地区长远发展的

  水资源调控难题

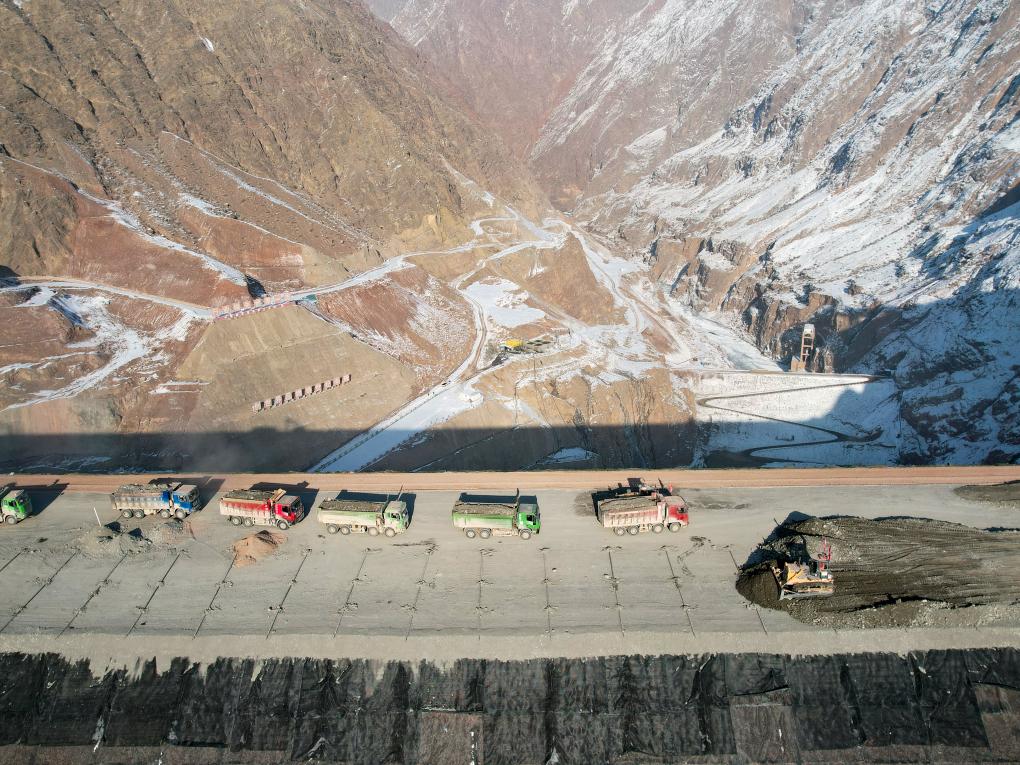

  2024年12月27日,工程车辆在新疆大石峡水利枢纽工程坝顶施工(无人机照片)。新华社发

  每年生产的超过18亿度清洁电能

  可满足约60万户家庭全年用电需求

  并承担南疆四地州

  电力系统调峰任务

  工程还将在保障塔里木河生态供水

  缓解下游灌区农业缺水

  提升防洪标准方面发挥关键作用

  这是5月20日拍摄的新疆大石峡水利枢纽工程大坝项目现场(无人机照片)。新华社发(中国能建葛洲坝大石峡项目公司供图)

  大石峡水利枢纽工程

  不仅是治理河流、矗立于戈壁的实体丰碑

  更是一个凝聚中国智慧的现代水利样本

  它正静静等待着全面完工的时刻

  为南疆大地注入

  源源不断的清流与光明
