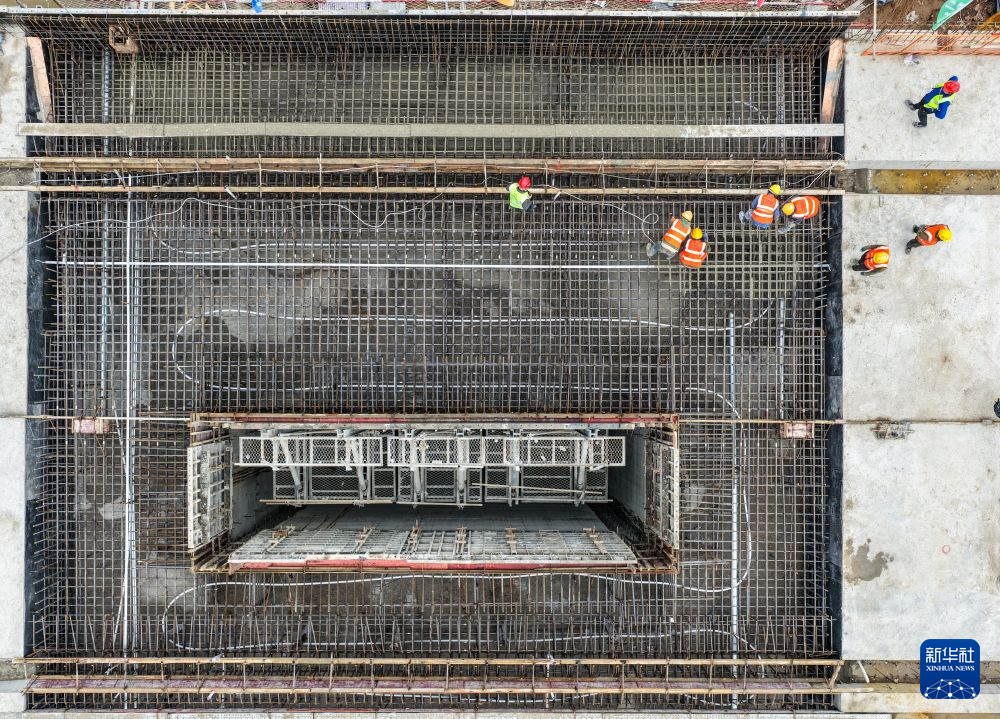

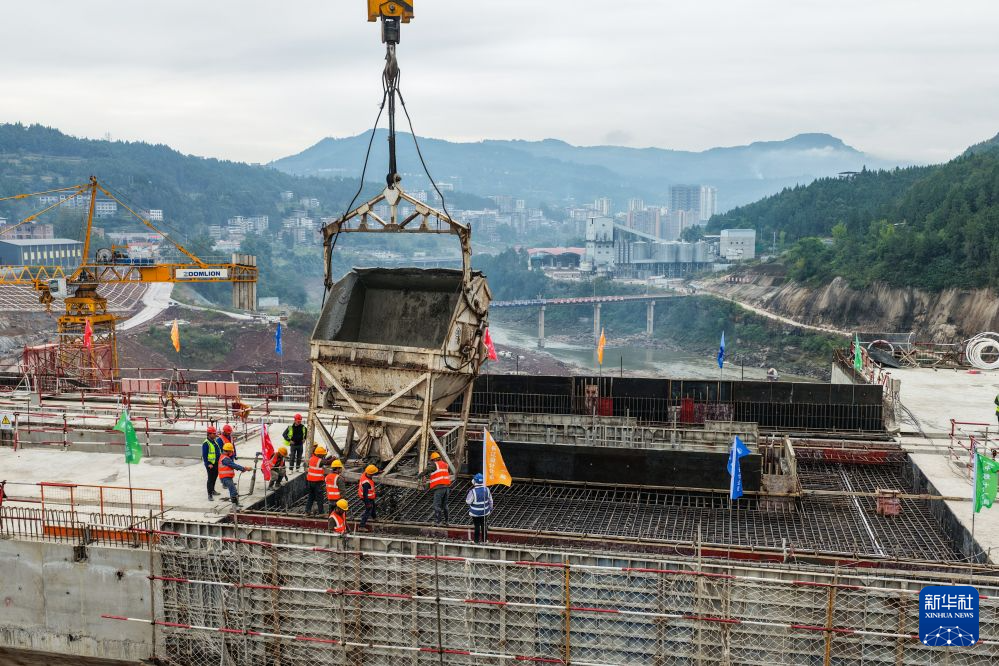

新华社成都10月30日电(记者王曦、樊曦)记者从中铁十一局集团有限公司了解到,30日,随着12号坝段混凝土浇筑至设计高度,国家重大水利工程青峪口水库大坝1号至13号坝段主体结构全部施工完成,标志着青峪口水库二期工程完工。

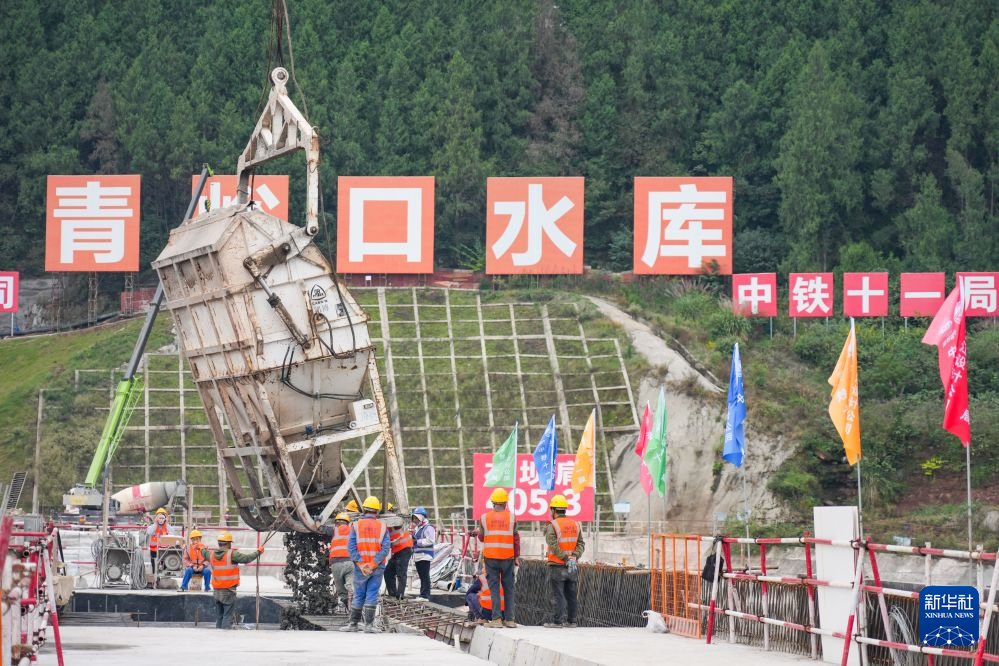

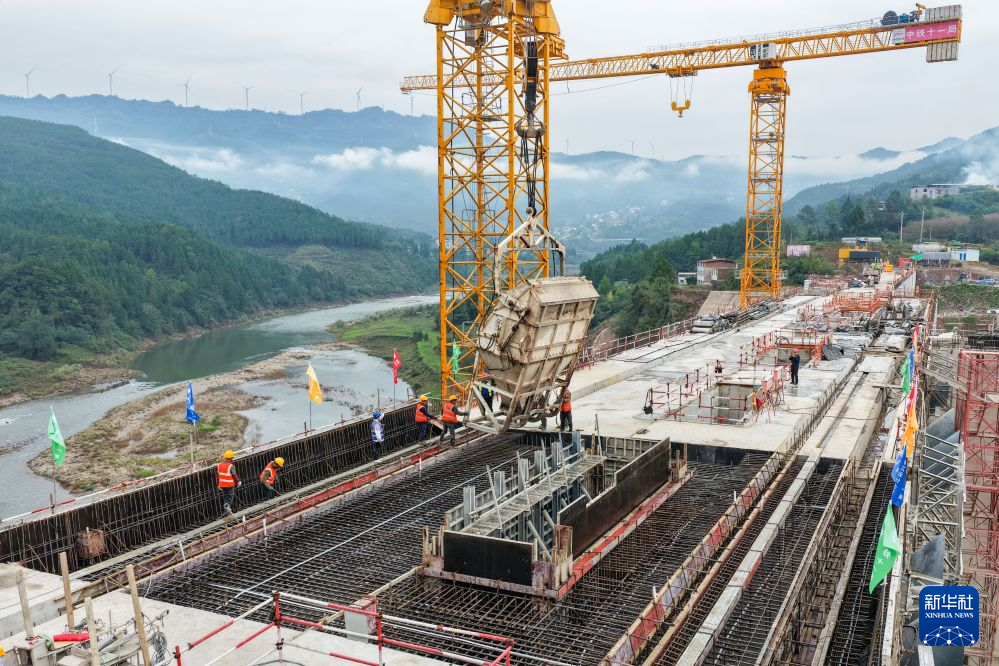

这是10月30日在四川省巴中市通江县拍摄的青峪口水库大坝左岸混凝土浇筑施工现场(无人机照片)。新华社记者 王曦 摄
青峪口水库位于四川省巴中市通江县,是国家150项重大水利工程之一。工程以防洪为主,兼具供水和发电功能,总库容1.41亿立方米,电站总装机容量20兆瓦。

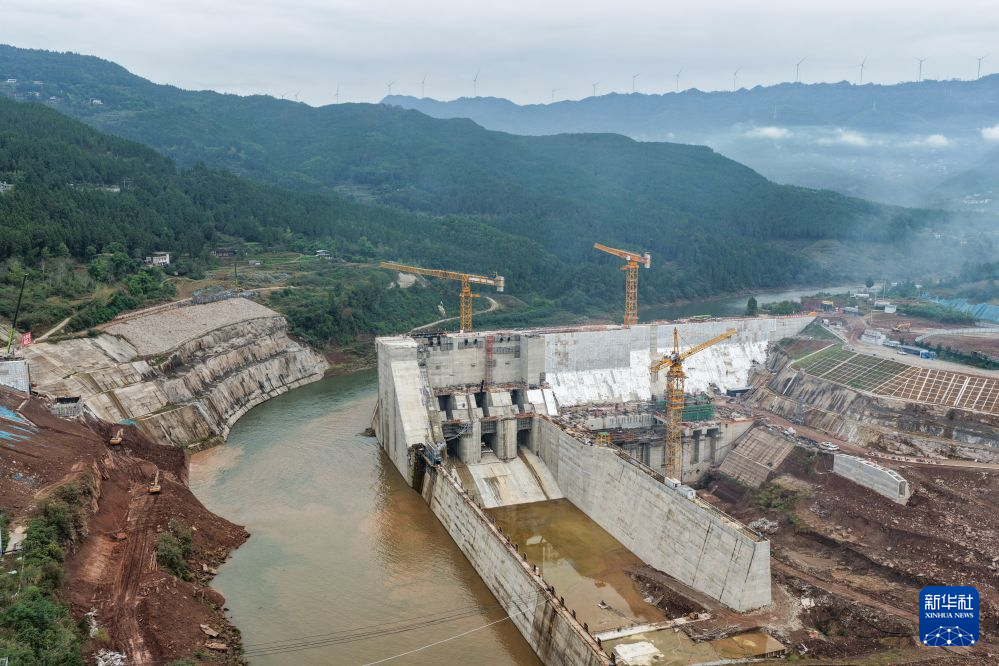

青峪口水库大坝为碾压混凝土重力坝,坝顶高程405.3米,最大坝高71.3米,坝顶全长421米,分为三期建设。其中,一期工程浇筑13号至18号坝段形成右岸导流明渠,为二期工程创造导流条件;二期工程转入左岸施工,水流经右岸导流明渠下泄,集中攻坚左岸1号至13号坝段基础开挖与坝体混凝土浇筑;三期再转入右岸施工,全面完成大坝建设。
青峪口水库建成后,可将通江县城防洪标准提升至20年一遇,进一步完善渠江流域防洪减灾体系,为地方经济社会发展提供坚实水利支撑。
