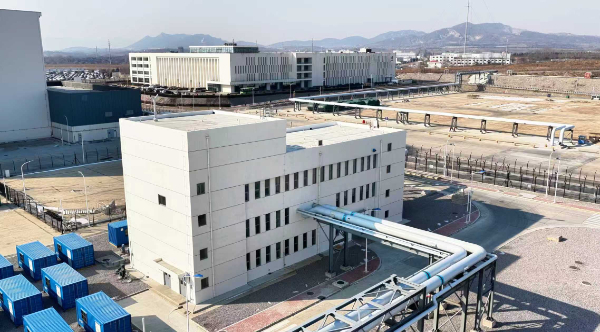

“暖核一号”(荣成)首个核能供暖季圆满结束

字体:

4月16日24时,“暖核一号”(荣成)核能供热项目正式按下“暂停键”,完成首个供暖季任务。

荣成是全国第三个、威海市第二个实现规模化核能供暖的城市。自2025年11月15日正式投运以来,“暖核一号”(荣成)核能供热项目持续安全稳定供热153天,供热面积675万平方米,各项指标达到设计要求,系统运行良好,减碳效益显著,空气质量和海洋生态得到有效改善。

据悉,国核示范2019年开始启动核能供热前期准备工作,历经论证、设计、施工、调试等环节,创新采用双机串联大温差运行模式,既实现了两台机组串联提升供热能力,也使单机独立运行保障供热稳定。

国核示范系统设备处常规岛系统科主管工程师张保国将这套供热系统比作“双火车头牵引列车”。他表示,两台机组接力加热供热循环水,不仅能显著提高供水温度、延长热能输送距离,还能最大限度保障系统运行平稳可靠,确保居民家中供暖不中断。整个核能供热过程,通过多重物理屏障实现了热源与用户的“绝对隔离”。

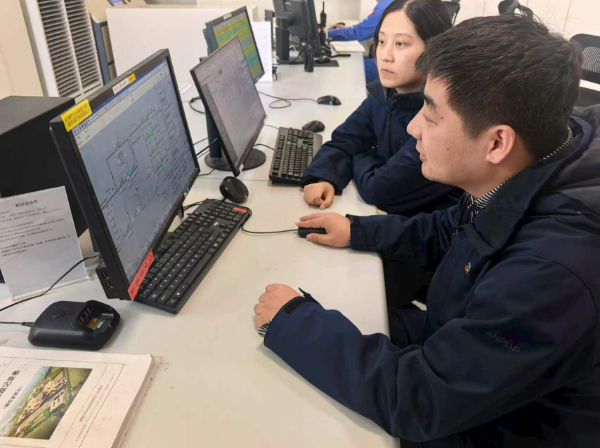

为了保障居民安全温暖过冬,“暖核一号”(荣成)依托高效调度系统进行信息传递,跟踪、分析、预测负荷变化情况,运行人员24小时监控系统安全稳定运行,根据外部供热需求动态调整送出参数,确保温暖高效传递。

“暖核一号”(荣成)核能供热项目的投用,既守住了居民过冬的“温度”,也交出了亮眼的“生态答卷”。张保国表示,据统计“暖核一号”(荣成)首个供暖季累计输送清洁热量268万吉焦,相当于节约标准煤消耗12万吨,减排二氧化碳31.2万吨、二氧化硫2880吨、氮氧化物840吨。

接下来,国核示范将继续牢牢守住安全底线,开展技术攻关,持续提升核能供暖能力和水平。
